電動機耐壓試驗標準(電機特性實驗思考題)
- 發布時間:??2022-06-10
- 分類:公司動態
- 作者:117.173.222.208-34566
- 來源:admin
- 訪問量:1
耐壓試驗的技術術語是介電強度試驗(以下簡稱耐壓試驗),是電機產品的重要檢驗項目。對于大多數電機制造商來說,該項目的檢驗將分兩個環節進行:半成品電氣產品和檢驗試驗。然而,由于被測對象狀態的不一致性,兩個環節施加的峰值電壓是不同的。

耐壓試驗可分為交流電壓試驗和DC電壓試驗,二者不能相互替代。對于中小型電機,除非另有規定,可以理解為只需要交流耐壓試驗。由于篇幅所限,本文僅簡單介紹交流耐壓試驗。

新繞組的首次測試

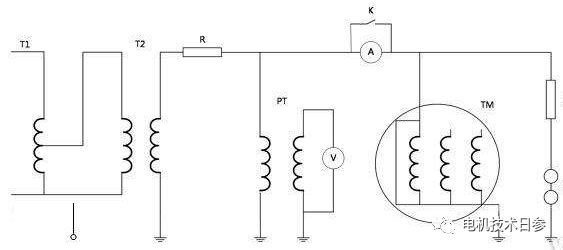

測試設備采用專用耐壓測試儀。測試儀的選擇應基于實際測量電機的規格。測試方法、測試峰值及相關注意事項包括:
升壓變壓器的高壓輸出端接被測繞組,低壓端接地。試驗現場的接地線必須定期檢查,防止因接地不良而造成事故。
被測試電機外殼(或鐵心)以及未加高壓的繞組都應可靠接地.
試驗加壓時間分為1分鐘和1秒鐘;電機成品按1分鐘的方法進行電壓試驗,電壓值按GB755規定。
電機定子和繞組電機轉子的半成品數量應比整機數量增加,這在產品技術條件中有規定。
為防止試驗人員被試驗繞組中儲存的放電傷害,試驗結束后,在拆除接線之前,有必要將試驗繞組放電至地面,這對于大容量電機尤為必要。

成品電機耐壓試驗壓力峰值
本規程不包括DC電機、同步電機、無永久短路的異步電機(或同步感應電機轉子)、勵磁電機以及電機和裝置的完整組合。
對于額定功率小于1kW、額定電壓小于100V的電機,試驗壓力值按(1)式。
U試驗=2UN+500…………………(1)
在公式(1)中:
u型試驗——電機耐壓試驗的峰值電壓,單位為V;
電機的額定電壓,單位為v。
額定功率小于10000千瓦的旋轉機械,試驗壓力應符合(2)式,但低不應低于1500伏;用類型(1)鍵入代碼。
U試驗=2UN+1000…………………(2)
額定功率不低于10000千瓦,且額定電壓不超過24kV的旋轉電機,試驗壓力值按式(3)進行,型式代號同式(1)。
U試驗=2UN+1000…………………(3)
額定功率不低于10000kW,且額定電壓大于24kV的旋轉電機,其試驗電壓值按協議規定執行。
不同試驗方法下施加電壓的規定
1min法試驗時,電壓不應超過試驗電壓的一半,然后均勻地或每一步不超過滿值的5%逐漸增加到滿值,過程時間應不少于10s。當電壓達到lmin時,逐漸將電壓降至測試電壓的一半,然后關閉電源。這個要求是在電壓測試儀中實現的,電機廠家不需要重新設置。
1s法限于批量生產中額定功率200kW、額定電壓UNlkV的電機;用這種方法測試時,測試電壓高于lmin法規定值的20%,即1min測試法壓力值的1.2倍。

重復耐壓試驗和修理電機的耐壓要求
耐壓試驗由于積累效應會(huì )對電機繞組造成不同程度的損傷,一般不重復。必要時,應降至次測試電壓的80%。為了消除電機的潮濕等因素,在耐壓前應通過干燥和絕緣電阻檢測來保證電機的正常狀態。
對于電機的修理,如果繞組是全新的,可以根據新繞組試驗施加電壓;如果繞組部分修復,施加的電壓應為新繞組的75%。
以上非官方內容僅代表個人觀點。
熱門資訊:

請關注我們
江西電機
地址:上海市松江區莘磚公路399弄
座機: +86-021-6992-5088
傳真: +86-021-6992-5099
郵箱: 18717976220@163.com
Copyright ? 2020 江西電機?版權所有 網站圖片內容來源于網絡(luò ),如有侵權請聯系刪除。
滬ICP備16040912號-18
